• Elektrownie
  • Elektrownia jądrowa w Polsce - Co dzieje się w 2026?

Elektrownia jądrowa w Polsce - Co dzieje się w 2026?

Borys Borowski

Borys Borowski

|

6 lipca 2026

Wizualizacja pierwszej elektrowni jądrowej w Polsce, z budynkami i wieżą chłodniczą.

Najważniejsze dziś jest to, że projekt pierwszej polskiej elektrowni jądrowej przeszedł z etapu ogólnych zapowiedzi do realnych prac przygotowawczych i formalności budowlanych. W 2026 roku wiadomo już, gdzie powstanie, jaką technologię wykorzysta i kiedy ma ruszyć budowa, ale równie istotne są pytania o pieniądze, harmonogram, bezpieczeństwo oraz wpływ tej inwestycji na cały system energetyczny. Poniżej porządkuję te kwestie bez politycznego szumu i bez udawania, że wszystkie odpowiedzi są dziś przesądzone.

Najważniejsze fakty, które warto znać od razu

  • Lokalizacja inwestycji to Lubiatowo-Kopalino w gminie Choczewo na Pomorzu.
  • W projekcie mają pracować trzy reaktory AP1000 o łącznej mocy 3750 MWe.
  • Na początku 2026 roku zakończono główną część pierwszego etapu prac przygotowawczych, a wniosek o zezwolenie na budowę trafił do PAA.
  • Start budowy planowany jest na IV kwartał 2028 roku, a pierwszy blok ma wejść do pracy komercyjnej w 2036 roku.
  • Model finansowania opiera się na kapitale własnym i dłużnym, z udziałem Skarbu Państwa sięgającym do 60,2 mld zł.
  • Dla rynku energii to nie tylko nowa elektrownia, ale też sposób na stabilizację systemu przy rosnącym udziale OZE.

Gdzie powstaje pierwsza polska elektrownia jądrowa

Inwestycję ulokowano w Lubiatowie-Kopalinie, w gminie Choczewo na Pomorzu. To miejsce zostało wybrane nie przypadkiem, bo przy takim projekcie liczą się jednocześnie warunki geologiczne, dostęp do infrastruktury, możliwość przyłączenia do sieci i logistyka całego placu budowy. W praktyce oznacza to, że lokalizacja musi „udźwignąć” nie tylko sam blok energetyczny, ale też drogi, zaplecze techniczne, dostawy wielkogabarytowych elementów i przyszłe linie przesyłowe.

Ta decyzja jest już w dużej mierze domknięta formalnie. Projekt ma za sobą kluczowe decyzje środowiskowe i lokalizacyjne, więc dzisiejsza dyskusja nie dotyczy już tego, czy elektrownia ma stanąć w tym regionie, tylko jak szybko i w jakim tempie kolejne elementy inwestycji będą wchodziły w życie. To ważna różnica, bo w energetyce jądrowej lokalizacja jest dopiero początkiem długiego łańcucha zależności, a nie końcem rozmowy. Do tego właśnie wrócę, pokazując, co już dzieje się na terenie inwestycji.

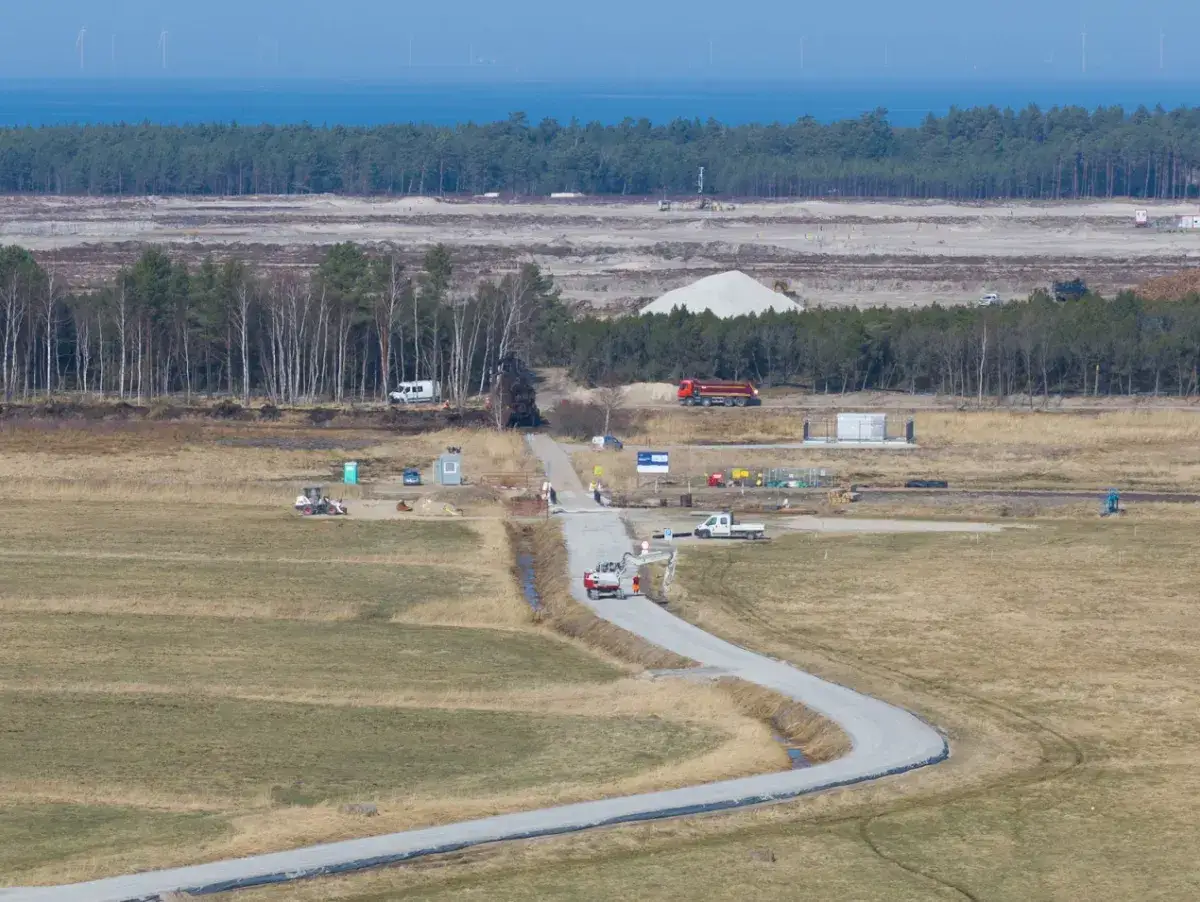

Budowa elektrowni jądrowej w Polsce. Teren budowy z maszynami, ciężarówkami i pracownikami. W tle las i morze z turbinami wiatrowymi.

Co dziś dzieje się na placu budowy

Na tym etapie nie ma jeszcze mowy o montażu reaktorów czy wielkich konstrukcji z turbinami. Najwięcej dzieje się wokół przygotowania terenu, zabezpieczenia obszaru i domykania formalności, bez których nie da się wejść w ciężką fazę budowy. Z punktu widzenia inwestycji to bardzo ważny moment, bo właśnie teraz oddziela się projekt „na papierze” od projektu, który rzeczywiście wchodzi w teren.

PEJ zakończyły główną część pierwszego etapu prac przygotowawczych, a w marcu 2026 roku złożono wniosek o zezwolenie na budowę w PAA. Jak podaje PEJ, w pierwszym etapie wykonano m.in. wycinkę drzew i krzewów, wytyczono ogrodzenie, przygotowano teren oraz zaplecze przyszłego placu budowy. To nie są efektowne działania medialne, ale właśnie one tworzą warunki pod właściwą budowę.

Data Co się wydarzyło Dlaczego to ważne
Jesień 2025 Rozpoczęto prace przygotowawcze Teren zaczął być realnie adaptowany pod inwestycję
10 lutego 2026 Zakończono główną część pierwszego etapu prac Wykonano najważniejsze roboty porządkowe i organizacyjne
31 marca 2026 Złożono wniosek o zezwolenie na budowę w PAA Projekt wszedł w formalną fazę oceny budowlanej

Jeśli miałbym opisać ten etap jednym zdaniem, powiedziałbym, że inwestycja jest już na torze budowlanym, ale jeszcze nie w fazie wznoszenia samej elektrowni. To naturalnie prowadzi do pytania, co właściwie ma tam stanąć i dlaczego wybrano właśnie tę technologię.

Jaką technologię wybrano i co to oznacza dla bezpieczeństwa

W projekcie mają pracować trzy reaktory AP1000 firmy Westinghouse o łącznej mocy 3750 MWe. To reaktory wodne ciśnieniowe generacji III+, czyli rozwiązanie nowoczesne, ale jednocześnie oparte na sprawdzonym typie konstrukcji. Z perspektywy inwestora ważne są tu dwa elementy: powtarzalność technologii oraz możliwość prowadzenia budowy w standardzie, który ogranicza chaos projektowy.

Najważniejszy technicznie element AP1000 to pasywne systemy bezpieczeństwa. W prostym ujęciu oznacza to, że część funkcji ochronnych może działać dzięki grawitacji, konwekcji naturalnej i ciśnieniu, a nie wyłącznie dzięki aktywnym urządzeniom i ciągłemu zasilaniu. To nie jest magiczna przewaga, która rozwiązuje wszystkie problemy, ale realnie wzmacnia odporność elektrowni na część scenariuszy awaryjnych.

  • Reaktor generacji III+ opiera się na sprawdzonym, wielkoskalowym modelu pracy.
  • Pasywne bezpieczeństwo upraszcza część reakcji ochronnych w sytuacjach krytycznych.
  • Modułowa konstrukcja ułatwia standaryzację kolejnych etapów inwestycji.
  • Dla systemu energetycznego liczy się przede wszystkim przewidywalna, stabilna moc.

W praktyce technologia ma znaczenie nie tylko dla bezpieczeństwa, ale też dla tempa realizacji i eksploatacji. A to od razu prowadzi do pytania, kiedy ta energia faktycznie może zacząć płynąć do sieci.

Kiedy realnie może popłynąć pierwszy prąd

Oficjalny harmonogram zakłada rozpoczęcie budowy w IV kwartale 2028 roku, gdy ma zostać wylany tzw. pierwszy beton jądrowy. To branżowy sygnał startu zasadniczej budowy, a nie tylko kolejny komunikat o zamiarach. Pierwszy blok ma rozpocząć komercyjną pracę w 2036 roku, więc mówimy o perspektywie długiej, ale w energetyce jądrowej dość typowej.

Największe ryzyka na tej drodze są zwykle trzy: formalne, logistyczne i finansowe. Sama technologia nie wystarczy, jeśli opóźni się pozwolenie, dostawy ciężkich elementów albo budowa infrastruktury towarzyszącej. Dlatego w takich projektach harmonogram trzeba czytać jak plan wymagający stałej kontroli, a nie jak obietnicę składaną raz na zawsze.

Etap Co oznacza Na co trzeba uważać
Zezwolenie PAA Formalna zgoda na wejście w budowę Uwagi proceduralne i czas oceny dokumentacji
Drugi etap prac przygotowawczych Przygotowanie gruntu i infrastruktury pod ciężkie roboty Warunki terenowe i tempo wykonawców
Pierwszy beton jądrowy Rzeczywisty start budowy bloku Koordynacja wielu ekip i dostaw
Rozruch i testy Sprawdzanie systemów przed wejściem do pracy Złożone procedury odbiorowe i bezpieczeństwa

Im większy projekt, tym bardziej liczy się konsekwencja w kolejnych miesiącach. To z kolei prowadzi do pytania, które dla wielu osób jest równie ważne jak termin: ile to wszystko kosztuje i kto za to płaci.

Ile kosztuje ten projekt i jak ma być sfinansowany

Jak podaje PEJ, całkowity koszt inwestycji szacowany jest dziś na około 192 mld zł. To liczba, która robi wrażenie, ale przy inwestycjach jądrowych trzeba ją czytać inaczej niż przy jednorazowym zakupie sprzętu. Mówimy o infrastrukturze, która ma pracować przez dziesięciolecia, więc najważniejsze nie jest samo hasło „drogo”, tylko relacja między nakładem, czasem budowy, kosztem kapitału i długoterminową stabilnością pracy.

Model finansowania opiera się na układzie 30 proc. kapitału własnego i 70 proc. kapitału dłużnego, przy czym udział Skarbu Państwa ma sięgać do 60,2 mld zł. Taki mechanizm nie jest przypadkowy. W energetyce jądrowej kluczowe jest zminimalizowanie ryzyka finansowego w czasie budowy, bo właśnie opóźnienia i koszt pieniądza potrafią najbardziej podbić finalny rachunek.

  • Kapitał własny daje projektowi stabilny fundament po stronie inwestora.
  • Kapitał dłużny rozkłada ciężar finansowy na lata.
  • Największym zagrożeniem dla budżetu są poślizgi, a nie samo paliwo.
  • Stabilny model finansowania jest ważny także dla wiarygodności wobec wykonawców i banków.

W praktyce oznacza to, że budżet jest równie istotny jak beton i stal. A gdy spojrzy się na to z perspektywy rynku energii, od razu widać, że ta inwestycja nie żyje w próżni, tylko ma współgrać z OZE i siecią.

Dlaczego ta inwestycja ma znaczenie także dla OZE

Dla portalu o energii odnawialnej to szczególnie ważny wątek. Elektrownia jądrowa nie zastępuje fotowoltaiki ani wiatraków, ale może pomóc systemowi przyjąć więcej zmiennej energii z OZE. Mówiąc prościej: słońce i wiatr są świetne, kiedy pracują, ale nie gwarantują produkcji w każdej godzinie doby. Jądro ma dawać to, czego brak w źródłach zależnych od pogody, czyli stabilną moc dyspozycyjną.

Cecha Energetyka jądrowa Fotowoltaika i wiatr
Profil produkcji Stabilny i planowalny Zależny od pogody i pory dnia
Rola w systemie Moc podstawowa i stabilizacja sieci Tania energia w sprzyjających warunkach
Główne ograniczenie Długi czas budowy Zmienność i potrzeba magazynów lub rozbudowanej sieci

Jeśli patrzę na to praktycznie, najrozsądniejsze podejście nie brzmi „jądro albo OZE”, tylko „jądro i OZE, ale z dobrze zaprojektowaną siecią”. Właśnie dlatego ten projekt ma znaczenie szersze niż sam Pomorze: wpływa na to, jak Polska będzie bilansować rosnący udział energii słonecznej i wiatrowej. Z tego powodu warto teraz wiedzieć, na jakie sygnały w kolejnych miesiącach patrzeć najuważniej.

Na co patrzeć w kolejnych komunikatach o projekcie

Jeżeli mam wskazać najważniejsze wskaźniki postępu, to nie są nimi efektowne wizualizacje, tylko twarde decyzje i podpisane etapy. Najbardziej liczą się: dalszy przebieg postępowania w PAA, wejście w kolejny etap prac przygotowawczych, potwierdzenie harmonogramu dostaw kluczowych komponentów oraz rozwój infrastruktury towarzyszącej, zwłaszcza drogowej i sieciowej.

  • Zezwolenie budowlane pokaże, czy dokumentacja przechodzi bez istotnych zatorów.
  • Postęp prac terenowych potwierdzi, że projekt nie stoi w miejscu.
  • Umowy na elementy o długim terminie dostaw pokażą, czy harmonogram jest realny.
  • Inwestycje w sieć i infrastrukturę zdecydują o tym, czy nowa moc da się sprawnie wpiąć do systemu.
  • Stabilność finansowania będzie chronić projekt przed kosztownymi przesunięciami.

W 2026 roku najuczciwszy wniosek jest prosty: to już nie jest idea, tylko inwestycja w ruchu, ale jeszcze z wieloma punktami, które mogą ją przyspieszyć albo spowolnić. Jeśli kolejne decyzje administracyjne, finansowe i techniczne pójdą zgodnie z planem, pierwsza energia z Pomorza ma szansę pojawić się w systemie w 2036 roku. Jeśli któryś z tych elementów się rozsypie, koszt odczuje nie tylko budżet, ale i cały rynek energii, który i tak potrzebuje dziś stabilnych mocy równie mocno, jak nowych instalacji OZE.

FAQ - Najczęstsze pytania

Pierwsza polska elektrownia jądrowa powstaje w Lubiatowie-Kopalinie, w gminie Choczewo na Pomorzu. Lokalizacja została wybrana ze względu na warunki geologiczne, dostęp do infrastruktury i możliwość przyłączenia do sieci energetycznej.

Elektrownia będzie wykorzystywać trzy reaktory AP1000 firmy Westinghouse o łącznej mocy 3750 MWe. Są to reaktory wodne ciśnieniowe generacji III+, charakteryzujące się pasywnymi systemami bezpieczeństwa i modułową konstrukcją.

Start budowy (tzw. pierwszy beton jądrowy) planowany jest na IV kwartał 2028 roku. Pierwszy blok elektrowni ma wejść do pracy komercyjnej w 2036 roku.

Całkowity koszt inwestycji szacowany jest na około 192 mld zł. Model finansowania opiera się na 30% kapitale własnym i 70% dłużnym, z udziałem Skarbu Państwa sięgającym do 60,2 mld zł.
Oceń artykuł

Średnia: 0.0 / 5 · 0 ocen

Tagi

elektrownia jądrowa w polsce pierwsza polska elektrownia jądrowa elektrownia jądrowa lubiatowo-kopalino

Udostępnij artykuł

Autor Borys Borowski
Borys Borowski
Nazywam się Borys Borowski i od ponad dziesięciu lat zajmuję się analizą rynku energii oraz fotowoltaiki. Moje doświadczenie w branży pozwala mi na dogłębną analizę trendów oraz innowacji, które wpływają na rozwój odnawialnych źródeł energii. Specjalizuję się w dostarczaniu rzetelnych i aktualnych informacji, które pomagają czytelnikom zrozumieć złożoność tego dynamicznego sektora. Moją misją jest uproszczenie skomplikowanych danych oraz dostarczenie obiektywnej analizy, aby każdy mógł podejmować świadome decyzje dotyczące energii odnawialnej. Wierzę, że dostęp do wiarygodnych informacji jest kluczowy w dzisiejszym świecie, dlatego angażuję się w tworzenie treści, które są nie tylko informacyjne, ale także inspirujące.
Komentarze (0)
Dodaj komentarz
