Farma fotowoltaiczna - Ile kosztuje 1 MW i wymogi w 2026 roku?

Jakub Zieliński

Jakub Zieliński

|

4 lutego 2026

Rzędy paneli fotowoltaicznych na tle słonecznego nieba. Ta farma fotowoltaiczna zbiera energię ze słońca.

Duże instalacje PV przestały być niszą i coraz częściej stają się normalnym projektem infrastrukturalnym: z własnym gruntem, przyłączem, umową sprzedaży energii i zestawem formalności, które trzeba domknąć po kolei. Taka farma fotowoltaiczna może działać stabilnie przez lata, ale jej sens biznesowy zależy od znacznie większej liczby czynników niż sam zakup paneli. W tym tekście pokazuję, jak to działa, ile zwykle kosztuje, gdzie pojawiają się ograniczenia i co sprawdzić, zanim ktokolwiek zacznie liczyć zysk.

Najważniejsze fakty o dużej instalacji PV w Polsce

  • Skala ma znaczenie - projekt 1 MW zwykle potrzebuje około 1-2 ha terenu, ale rzeczywisty ślad zależy od układu stołów, dróg serwisowych i stref technicznych.
  • Produkcja jest przewidywalna, ale nie stała - w polskich warunkach 1 MW mocy daje najczęściej około 950-1100 MWh energii rocznie.
  • Największy koszt ukrywa się w przyłączu - panele są ważne, ale o powodzeniu projektu często decyduje sieć, a nie sam sprzęt.
  • Rynek jest już duży - według Ministerstwa Klimatu i Środowiska na koniec 2025 r. fotowoltaika przekroczyła 24,8 GW mocy zainstalowanej w Polsce.
  • Formalności w 2026 r. są bardziej wymagające - zwłaszcza przy lokalizacjach zależnych od decyzji planistycznych i środowiskowych.
  • Dobry projekt to nie tylko technologia - liczy się grunt, sieć, kontrakt sprzedaży i realny plan utrzymania instalacji.

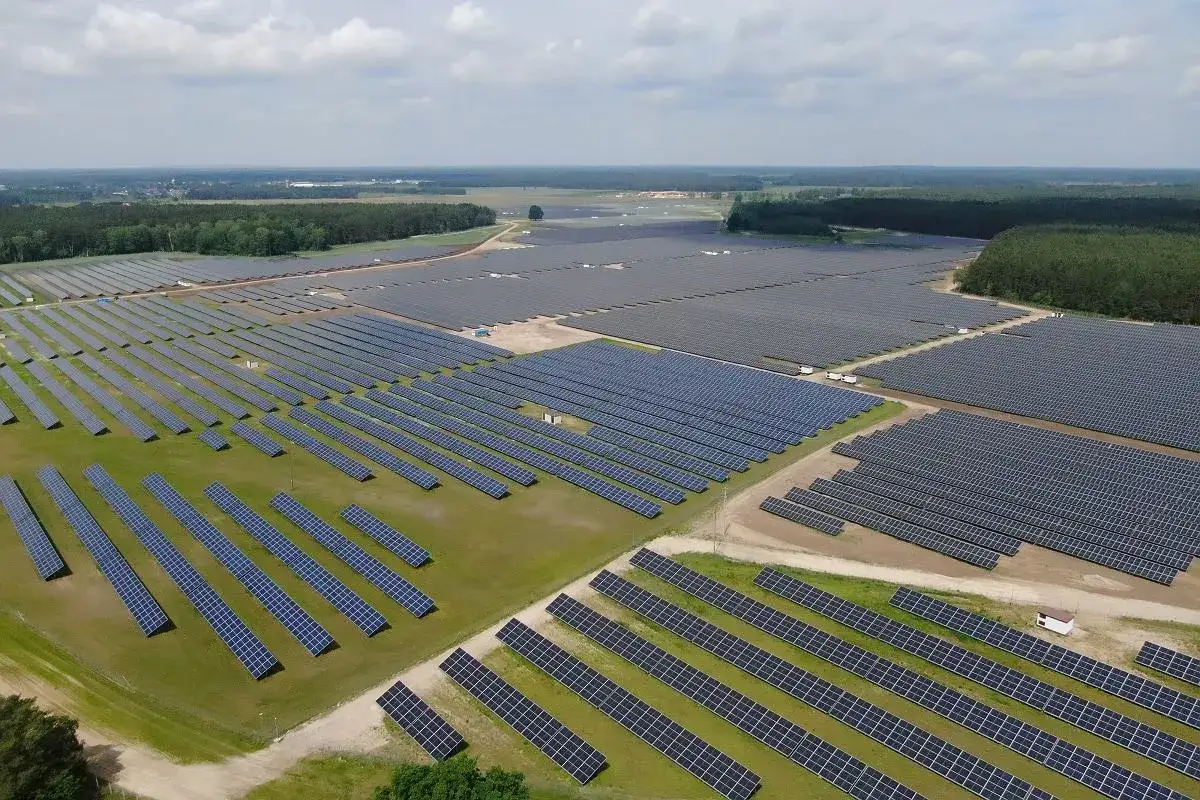

Ogromna farma fotowoltaiczna rozciąga się po horyzont, panele słoneczne pokrywają rozległe połacie zieleni.

Jak działa duża instalacja PV i z czego się składa

System jest prosty w założeniu, ale diabeł tkwi w logice przepływu energii. Panele wytwarzają prąd stały, falownik, czyli inwerter, zamienia go na prąd przemienny, transformator dopasowuje napięcie do sieci, a zabezpieczenia i licznik pilnują, by wszystko pracowało bezpiecznie. Do tego dochodzi monitoring SCADA, czyli nadzór nad produkcją, alarmami i pracą poszczególnych stringów, czyli szeregów paneli połączonych w jeden obwód.

W praktyce liczą się też detale terenowe: zacienienie, układ rzędów, dojazd serwisowy, odwodnienie i jakość ogrodzenia. To właśnie one decydują, czy projekt będzie produkował przewidywalnie, czy będzie stale wymagał korekt. Skoro mechanizm jest już jasny, łatwiej przejść do pytania o skalę, bo to ona najlepiej pokazuje, kiedy inwestycja zaczyna mieć sens ekonomiczny.

Ile miejsca i energii daje taki projekt

Najczęściej czytelnik pyta nie o teorię, tylko o skalę: ile terenu trzeba, ile prądu to daje i czy liczby mają sens w polskich warunkach. Poniżej pokazuję orientacyjne widełki, które dobrze nadają się do wstępnej oceny projektu.

Moc instalacji Typowa powierzchnia Szacowana produkcja roczna Co to oznacza w praktyce
1 MW 1-2 ha 950-1100 MWh To najczęściej punkt odniesienia dla analiz projektu i rozmów z bankiem lub partnerem energii.
5 MW 5-10 ha 4750-5500 MWh Tu rośnie znaczenie przyłącza, logistyki serwisu i sensownego układu kabli oraz dróg.
10 MW 10-20 ha 9500-11000 MWh To już projekt, który trzeba traktować jak infrastrukturę energetyczną, a nie zwykłą instalację na gruncie.

Jeśli ktoś liczy tylko moc nominalną, łatwo przeoczyć realną produkcję. W Polsce najczęściej zakłada się, że 1 MW da około 950-1100 MWh rocznie, ale wynik zależy od regionu, strat na kablach i falownikach, jakości modułów, temperatury oraz ewentualnych zacienień. Systemy nadążne, czyli trackery, mogą poprawić uzysk, ale podnoszą koszt i komplikują serwis, więc nie zawsze są najlepszym wyborem. Kiedy skala jest już jasna, naturalnie pojawia się pytanie o budżet.

Ile kosztuje budowa i co najbardziej podbija budżet

Ja zawsze liczę budżet dwutorowo: osobno elektrownię i osobno wszystko, co pozwala ją rzeczywiście uruchomić. Przy dzisiejszych cenach projekt 1 MW najczęściej mieści się w okolicach 2,5-4 mln zł netto, ale przyłącze, przebudowa infrastruktury albo niestandardowe warunki gruntowe potrafią przesunąć rachunek wyżej. W praktyce koszt budowy nie jest najtrudniejszy do policzenia. Trudniejsza bywa ocena, czy po stronie przychodu projekt będzie stabilny i bankowalny, czyli akceptowalny dla finansującego.

Element budżetu Dlaczego ma znaczenie
Moduły PV Decydują o mocy, sprawności i trwałości; liczy się nie tylko cena, ale też gwarancja i parametry degradacji.
Falowniki i zabezpieczenia Odpowiadają za pracę elektryczną całego układu i wpływają na niezawodność projektu.
Konstrukcja i fundamenty Zależą od gruntu, obciążeń wiatrowych i wymagań antykorozyjnych.
Przyłącze i stacja transformatorowa To często największa niewiadoma; odległość do sieci i wymagania operatora potrafią zmienić cały biznesplan.
Projekt i formalności Badania, geodezja, dokumentacja, uzgodnienia i nadzór nie są dodatkiem, tylko obowiązkową częścią inwestycji.
Eksploatacja Mycie, koszenie, monitoring, serwis i ubezpieczenie składają się na OPEX, czyli koszty operacyjne.
Przy sensownych założeniach zwrot pojawia się zwykle po kilku latach, często w horyzoncie 5-8 lat, ale to nie jest reguła, tylko efekt dobrze poskładanego projektu. Największą różnicę robią warunki przyłączenia i model sprzedaży energii, bo sama niska cena paneli nie uratuje słabego projektu. I właśnie tutaj wchodzą formalności, które w 2026 r. potrafią przesądzić o tym, czy inwestycja w ogóle wystartuje.

Jakie formalności decydują o starcie inwestycji

Formalności w tym segmencie są bardziej wymagające niż w instalacji domowej, bo tu liczy się nie tylko technika, ale i prawo planistyczne. Jak wyjaśnia Krajowy Punkt Kontaktowy ds. OZE, dla naziemnych instalacji powyżej 2 ha, a na terenach chronionych powyżej 0,5 ha, pierwszym etapem jest decyzja środowiskowa. Potem trzeba sprawdzić, czy działka pasuje do miejscowego planu zagospodarowania przestrzennego, czy wymaga decyzji o warunkach zabudowy albo czy da się poprowadzić projekt przez inne narzędzie planistyczne.

  1. Sprawdzenie gruntu - trzeba ocenić tytuł prawny do działki, klasę ziemi, dojazd i ewentualne kolizje z infrastrukturą.
  2. Analiza planistyczna - MPZP, decyzja o warunkach zabudowy albo inne rozwiązanie planistyczne muszą dopuszczać taką lokalizację.
  3. Decyzja środowiskowa - zwykle wymagana przy większych powierzchniach i wrażliwych lokalizacjach.
  4. Warunki przyłączenia - to dokument, który w praktyce rezerwuje miejsce w sieci na czas dalszych uzgodnień.
  5. Projekt budowlany i pozwolenie - bez nich większa instalacja nie powinna ruszać w teren.
  6. Odbiory i umowa sprzedaży energii - dopiero wtedy projekt zaczyna działać jak aktywo, a nie tylko jak plan na papierze.

Najbardziej newralgiczne jest okno planistyczne. Po 1 lipca 2026 r. w gminach bez planu ogólnego nowe decyzje WZ i LICP będą wydawane tylko w postępowaniach wszczętych wcześniej, więc nie warto zostawiać tego na ostatnią chwilę. Jeśli działka jest rolna, trzeba dodatkowo policzyć opłaty za wyłączenie z produkcji, bo w klasycznych lokalizacjach rolnych to często nie jest drobiazg. Gdy formalności są już uporządkowane, pojawia się kluczowe pytanie: jak właściwie zarabia się na energii z takiego projektu.

Jak zarabia się na sprzedaży energii

Tu widać najlepiej, że sama produkcja energii nie wystarczy. Projekt zarabia dopiero wtedy, gdy ma rozsądny sposób sprzedaży. W praktyce spotykam trzy główne modele i każdy z nich ma inny profil ryzyka.

Model sprzedaży Plusy Minusy Kiedy ma sens
Aukcja OZE Większa przewidywalność przychodu i łatwiejsze rozmowy z finansującym. Dużo formalności i konkurencja o wynik. Gdy projekt jest dobrze przygotowany, ma komplet dokumentów i jest blisko decyzji inwestycyjnej.
PPA Długoterminowa umowa zakupu energii, często bardzo cenna dla banku i inwestora. Trzeba znaleźć wiarygodnego odbiorcę i dobrze wynegocjować warunki. Gdy projekt ma odbiorcę przemysłowego albo portfel odbiorców o stabilnym profilu zużycia.
Rynek spot lub model merchant Większa elastyczność i brak jednej sztywnej umowy ograniczającej sprzedaż. Największa zmienność cen i większe ryzyko dla cash flow. Gdy inwestor akceptuje zmienność i ma zaplecze do aktywnego zarządzania sprzedażą.
Magazyn energii jako dodatek Pomaga przesuwać sprzedaż na lepsze godziny i łagodzić ograniczenia sieciowe. Podnosi CAPEX i komplikuje projekt technicznie oraz operacyjnie. Gdy profil cenowy lub sieć faktycznie uzasadniają dodatkową elastyczność.

Najczęstszy błąd polega na założeniu, że cena energii będzie „wystarczająco dobra” zawsze. W praktyce w słoneczne godziny, gdy wiele instalacji oddaje prąd jednocześnie, cena potrafi spaść, a operator może chwilowo ograniczać generację. To właśnie dlatego projekt trzeba liczyć nie tylko na średniej rocznej, ale też na ryzyku godzinowym. Jeśli ten etap jest dobrze poukładany, zostaje jeszcze jedna rzecz, która zwykle oddziela solidną inwestycję od problemu z dokumentacją.

Co sprawdziłbym przed podpisaniem umów

Gdybym miał oceniać projekt od zera, zacząłbym od kilku prostych, ale bezlitosnych pytań. Nie od liczby paneli, tylko od tego, czy cała układanka ma sens.

  • Grunt i tytuł prawny - czy działka jest wolna od sporów, służebności i ograniczeń, które mogą zablokować budowę albo późniejszą sprzedaż.
  • Planistyczna ścieżka - czy lokalizacja jest zgodna z MPZP, a jeśli nie, to czy da się legalnie przejść przez decyzję WZ lub inne narzędzie planistyczne.
  • Sieć i przyłącze - jak daleko jest punkt włączenia, jakie są wymagania operatora i czy projekt nie utknie na etapie technicznym.
  • Warunki środowiskowe - czy teren nie wymaga dodatkowych analiz, uzgodnień albo kompensacji, które wydłużą harmonogram.
  • Kontrakt sprzedaży - czy energia ma odbiorcę, czy projekt opiera się na PPA, aukcji albo innym modelu, który rzeczywiście da się obronić finansowo.
  • Eksploatacja i serwis - kto będzie kosił, mył, monitorował i usuwał awarie, bo bez tego produkcja zacznie spadać szybciej, niż zakłada biznesplan.
  • Wyjście z inwestycji - co się stanie po okresie eksploatacji, kto finansuje demontaż i jak wygląda przywrócenie terenu do poprzedniego stanu.

Jeśli trzy filary są mocne - grunt, sieć i odbiór energii - inwestycja ma szansę być przewidywalna. Jeśli jeden z nich kuleje, problem zwykle nie ujawnia się w panelach, tylko w dokumentach, terminach i kosztach przyłącza. Właśnie dlatego duża instalacja PV powinna być analizowana jak pełne przedsięwzięcie energetyczne, a nie jak sam zestaw modułów na działce.

FAQ - Najczęstsze pytania

Budowa instalacji o mocy 1 MW wymaga zazwyczaj od 1 do 2 hektarów powierzchni. Ostateczny ślad zależy od układu stołów, dróg serwisowych oraz stref technicznych niezbędnych do obsługi farmy.

Obecnie koszt budowy 1 MW mocy mieści się w granicach 2,5–4 mln zł netto. Na ostateczną kwotę wpływają ceny modułów, rodzaj konstrukcji oraz koszty przyłącza energetycznego i stacji transformatorowej.

W polskich warunkach klimatycznych 1 MW mocy zainstalowanej generuje średnio od 950 do 1100 MWh energii rocznie. Wynik ten zależy od lokalizacji, sprawności falowników oraz ewentualnego zacienienia terenu.

Najważniejsze etapy to uzyskanie decyzji środowiskowej, sprawdzenie zgodności z planem zagospodarowania (MPZP lub WZ), uzyskanie warunków przyłączenia do sieci oraz pozwolenia na budowę.

Oceń artykuł

rating-outline
rating-outline
rating-outline
rating-outline
rating-outline
Ocena: 0.00 Liczba głosów: 0

Tagi:

farma fotowoltaiczna
koszt budowy farmy fotowoltaicznej 1 mw
ile hektarów na 1 mw fotowoltaiki
formalności przy budowie farmy fotowoltaicznej
opłacalność farmy fotowoltaicznej
sprzedaż energii z farmy fotowoltaicznej

Udostępnij artykuł

Autor Jakub Zieliński
Jakub Zieliński
Jestem Jakub Zieliński, specjalizującym się w analizie rynku energii odnawialnej oraz fotowoltaiki. Od ponad pięciu lat aktywnie zajmuję się badaniem trendów w tej dynamicznie rozwijającej się branży, co pozwoliło mi zgromadzić szeroką wiedzę na temat technologii oraz polityki energetycznej. Moim celem jest uproszczenie złożonych danych oraz dostarczanie obiektywnej analizy, aby każdy mógł zrozumieć korzyści płynące z wykorzystania energii słonecznej. Zobowiązuję się do dostarczania rzetelnych i aktualnych informacji, które pomogą moim czytelnikom podejmować świadome decyzje dotyczące energii. Wierzę, że odpowiednia edukacja oraz dostęp do sprawdzonych informacji są kluczowe w dążeniu do zrównoważonej przyszłości energetycznej.
