freeenergy.pl
  • arrow-right
  • Rozdział energiiarrow-right
  • Przyłącze elektryczne - Ile kosztuje i jak przejść przez procedurę?

Przyłącze elektryczne - Ile kosztuje i jak przejść przez procedurę?

Borys Borowski

Borys Borowski

|

14 lutego 2026

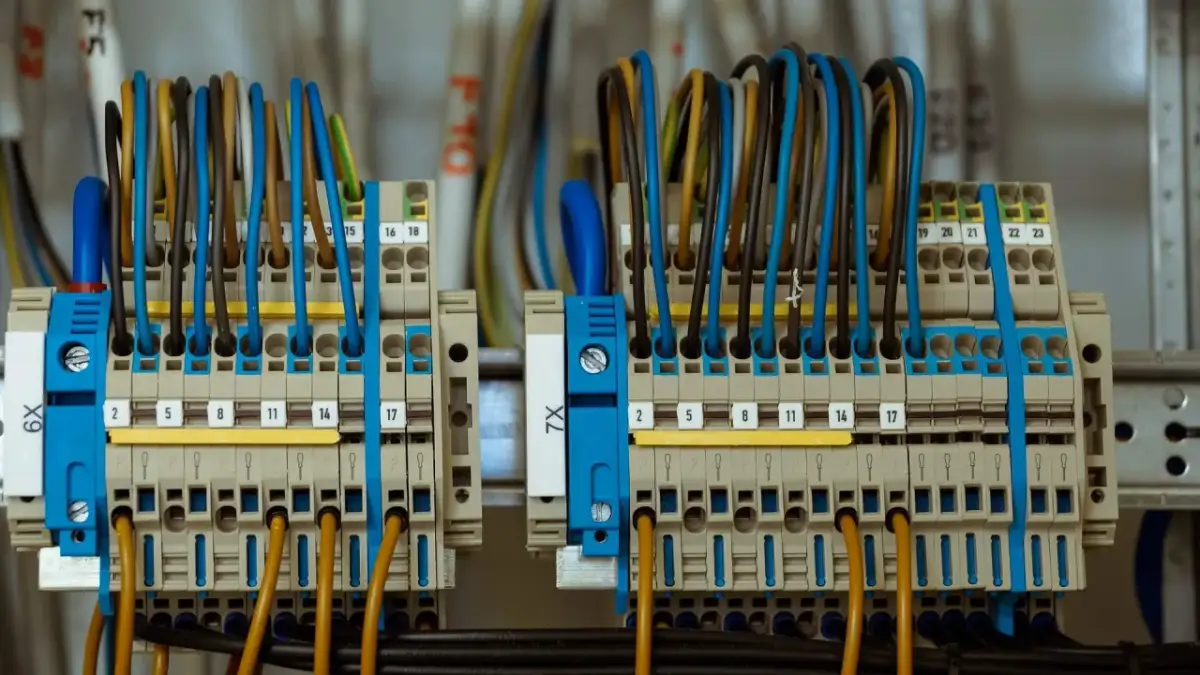

Zaciski przyłącza elektrycznego z kolorowymi przewodami, uporządkowane i oznaczone numerami.

Przyłącze elektryczne rzadko jest najbardziej ekscytującą częścią inwestycji, ale to właśnie ono decyduje, kiedy dom, magazyn energii albo instalacja fotowoltaiczna naprawdę dostaną zasilanie. W praktyce liczą się trzy rzeczy: poprawny wniosek, sensowna moc przyłączeniowa i dobre odczytanie warunków technicznych. W tym tekście rozpisuję proces krok po kroku, pokazuję koszty, terminy i miejsca, w których najłatwiej stracić czas.

Najważniejsze informacje o przyłączeniu do sieci w Polsce

  • Wniosek składa się do właściwego operatora systemu dystrybucyjnego albo przesyłowego, czyli właściciela sieci w danym rejonie.
  • Terminy wydania warunków zależą od grupy przyłączeniowej i wynoszą od 21 do 150 dni.
  • Warunki przyłączenia są obecnie ważne 2 lata od doręczenia, więc nie warto odkładać podpisania umowy.
  • Koszt dla sieci do 1 kV zwykle wynika z taryfy, a przy wyższych napięciach i większych projektach liczy się go inaczej.
  • Dla źródeł OZE do 5 MW inwestor ponosi co do zasady połowę nakładów na przyłączenie, a powyżej 5 MW pełne 100%.
  • Mikroinstalacja OZE do 50 kW zwykle idzie ścieżką zgłoszenia, a nie pełnego wniosku o warunki.

Co obejmuje przyłączenie do sieci i gdzie kończy się odpowiedzialność operatora

Gdy tłumaczę ten proces inwestorom, zaczynam od granicy własności. To ona mówi, gdzie kończy się odpowiedzialność operatora, a gdzie zaczyna się odpowiedzialność odbiorcy. W praktyce chodzi o punkt przyłączenia, miejsce dostarczania energii i warunki pracy układu pomiarowo-rozliczeniowego.

To jest właśnie praktyczny fragment rozdziału energii: sieć, instalacja i formalna granica między nimi. Od tego zależy, kto odpowiada za kabel, licznik, fragment zasilania i ewentualne przebudowy. Jeśli te elementy są opisane nieprecyzyjnie, później pojawiają się spory o zakres prac albo o to, kto ma zapłacić za dodatkowy odcinek sieci.

W domu jednorodzinnym ta różnica bywa mniej spektakularna, ale przy większych obiektach i źródłach OZE potrafi przesądzić o całym harmonogramie inwestycji. Dlatego najpierw czytam warunki dosłownie, a dopiero później patrzę na kosztorys. Z tego miejsca naturalnie przechodzę do dokumentów, bo to one decydują, czy operator w ogóle zacznie analizę bez zwłoki.

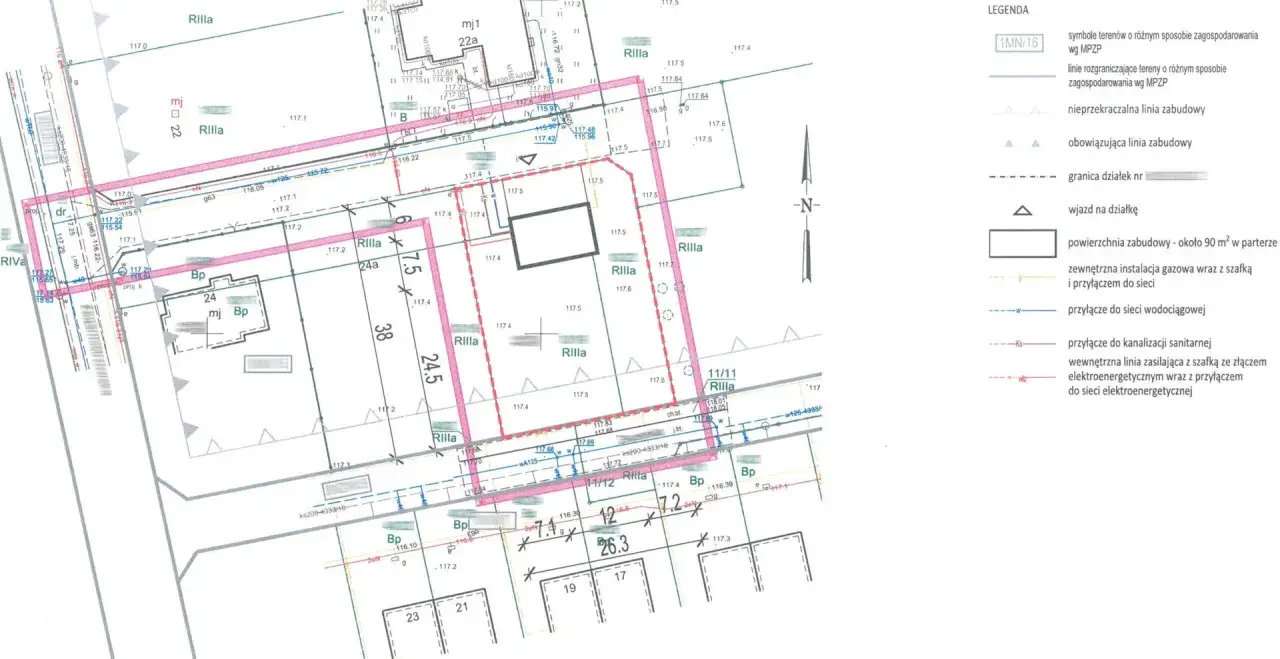

Plan sytuacyjny z zaznaczonym przyłączem elektrycznym, gazowym i wodociągowym.

Jakie dokumenty i dane przygotować przed złożeniem wniosku

Najczęściej operator chce informacji, które pozwalają ocenić nie tylko sam obiekt, ale też jego wpływ na sieć. Dla domu jednorodzinnego zwykle wystarcza tytuł prawny do nieruchomości i podstawowe dane techniczne, a przy OZE dochodzą parametry źródła, planowana moc i przewidywany bilans energii.
  • Tytuł prawny do nieruchomości - na przykład akt własności, umowa najmu albo dzierżawy.
  • Moc przyłączeniowa - wartość, o którą prosisz operatora; nie myl jej z mocą zainstalowaną.
  • Dane lokalizacyjne - adres, numer działki i opis planowanej inwestycji.
  • Parametry techniczne urządzeń - szczególnie przy źródłach OZE, magazynach i większych odbiorach.
  • Bilans energii - ile obiekt będzie pobierał, ile oddawał do sieci i w jakich warunkach.
  • Załączniki projektowe - jeśli skala inwestycji albo operator tego wymaga.

Większość operatorów dopuszcza dziś także wniosek elektroniczny, więc przy prostszych sprawach nie trzeba zaczynać od papieru. To dobra wiadomość, ale nie zwalnia z dokładności - brak jednego załącznika nadal potrafi zatrzymać sprawę.

Jeśli projekt dotyczy fotowoltaiki albo magazynu energii, sprawdzam od razu, czy moc instalacji nie przekracza mocy przyłączeniowej obiektu. To prosty filtr, który oszczędza później bardzo wiele korespondencji z operatorem. Gdy dokumenty są gotowe, można przejść do samej procedury i sprawdzić, jak długo realnie trwa odpowiedź sieci.

Jak przebiega procedura krok po kroku

Najczytelniej działa tu prosty schemat. Wniosek trafia do właściwego operatora systemu dystrybucyjnego albo przesyłowego, operator ocenia możliwość podłączenia, wydaje warunki, a potem strony podpisują umowę i uruchamiają prace. W teorii brzmi to prosto, w praktyce czasem rozciąga się przez brak danych albo przeciążoną sieć.

  1. Złożenie wniosku - zaczyna się od formularza przygotowanego przez operatora.
  2. Potwierdzenie wpływu - ważne, bo od tej daty liczy się termin odpowiedzi.
  3. Wydanie warunków przyłączenia - dokument wskazuje wymagania techniczne i zakres prac.
  4. Podpisanie umowy przyłączeniowej - bez niej zwykle nie ruszysz z realizacją.
  5. Projekt, budowa i odbiór - po stronie inwestora i operatora, zależnie od uzgodnionego zakresu.
Grupa Typ przyłączenia Termin wydania warunków
V i VI Sieć do 1 kV 21 dni
IV Sieć do 1 kV, moc powyżej 40 kW 30 dni
III lub VI Sieć powyżej 1 kV, bez źródła i magazynu 60 dni
III lub VI Sieć powyżej 1 kV, ze źródłem lub magazynem 120 dni
I i II Najwyższe napięcia 150 dni
Biogazownia rolnicza do 2 MW Osobna ścieżka 90 dni

Dla domu jednorodzinnego zwykle mówimy o grupie V, więc najczęściej operujemy terminem 21 dni. To ważne, bo wielu inwestorów myli rozbudowaną inwestycję z prostym podłączeniem i niepotrzebnie zakłada wielomiesięczne oczekiwanie tam, gdzie procedura jest znacznie krótsza.

Warto też pamiętać, że dla źródeł OZE pierwszy termin oddania energii do sieci w umowie zwykle nie powinien przekroczyć 48 miesięcy. Sama rezerwa mocy nie wystarcza, jeśli inwestycja stoi w miejscu. Skoro już wiadomo, jak wygląda ścieżka formalna, czas na najbardziej praktyczny temat: ile to wszystko kosztuje.

Ile to kosztuje i od czego zależy opłata

To jest moment, w którym najczęściej pojawiają się nieporozumienia. Dla małego obiektu koszt wygląda zupełnie inaczej niż dla dużej instalacji OZE albo zakładu zasilanego z wyższego napięcia. Ja zawsze zaczynam od sprawdzenia, do jakiej grupy przyłączeniowej wpada inwestycja, bo to od razu porządkuje sposób liczenia opłaty.

Sytuacja Jak liczy się opłatę Co warto zapamiętać
Sieć do 1 kV, bez źródeł i sieci Stawki taryfowe oparte na 1/4 średniorocznych nakładów inwestycyjnych To najczęstszy model dla domów i drobnych obiektów
Sieć powyżej 1 kV do 110 kV, bez źródeł i sieci 1/4 rzeczywistych nakładów na wykonanie przyłączenia Kwota zależy od zakresu prac po stronie operatora
Instalacje OZE do 5 MW 50% wartości nakładów na realizację przyłączenia Nie dotyczy instalacji prosumenckich
Instalacje OZE powyżej 5 MW 100% nakładów na realizację przyłączenia Tu koszty po stronie inwestora są pełne

Przy sieciach o napięciu wyższym niż 1 kV inwestor wpłaca też zaliczkę na poczet wydania warunków przyłączenia: 30 zł brutto za każdy kW mocy przyłączeniowej, maksymalnie 3 000 000 zł. Masz na to zwykle 14 dni od złożenia wniosku. Jeśli operator odmówi wydania warunków, zaliczka wraca na konto.

Jeżeli operator odmówił z powodów ekonomicznych, opłatę można ustalić indywidualnie w umowie. Właśnie dlatego nie warto patrzeć tylko na jedną pozycję w cenniku - ważny jest cały model finansowania, a nie sam nagłówek tabeli. Skoro koszt bywa zmienny, dobrze od razu wiedzieć, co zrobić wtedy, gdy sieć nie daje zielonego światła.

Co zrobić, gdy operator odmawia albo sieć jest przeciążona

Nie ma sensu udawać, że problem da się ominąć samą determinacją. Jeśli w danym miejscu nie ma warunków technicznych albo ekonomicznych, trzeba sprawdzić, czy odmowa wynika z braków dokumentów, przeciążenia sieci czy z niewystarczających warunków do rozbudowy. Operator ma obowiązek uzasadnić odmowę na piśmie i wskazać przyczyny, a na żądanie inwestora podać, jakie działania trzeba wykonać w sieci, żeby przyłączenie było możliwe.

  • Sprawdź uzasadnienie odmowy - bez tego trudno ocenić, czy problem leży po stronie dokumentów, parametrów czy infrastruktury.
  • Poproś o informację o rozbudowie sieci - czasem odmowa nie zamyka sprawy, tylko przesuwa ją w czasie.
  • Rozważ zmianę mocy lub etapu inwestycji - zwłaszcza gdy projekt jest przewymiarowany względem lokalnej sieci.
  • Zbadaj alternatywną lokalizację - przy większych źródłach OZE to często realnie szybsze niż czekanie.
  • Skorzystaj z URE - spór o odmowę można zgłosić do Prezesa URE, jeśli masz podstawy do zakwestionowania decyzji.

W większych projektach czasem pomaga wspólne wykorzystanie jednego przyłączenia, czyli cable pooling, albo etapowanie mocy. To nie jest magiczny skrót, ale bywa sposobem na uruchomienie inwestycji bez wieloletniego czekania na nową infrastrukturę. Po takim buforze warto już tylko doprecyzować, jak proces wygląda w fotowoltaice i przy magazynach energii, bo tam najczęściej padają dodatkowe pytania.

Co inaczej wygląda przy fotowoltaice i magazynie energii

Przy instalacjach OZE procedura bywa prostsza, ale tylko wtedy, gdy dobrze trafisz w właściwy tryb. Mikroinstalacja, czyli instalacja OZE do 50 kW, przyłączona do sieci i nieprzekraczająca mocy przyłączeniowej obiektu, zwykle idzie ścieżką zgłoszenia. W takim wariancie operator dokonuje przyłączenia w terminie 30 dni od zgłoszenia. Jeśli jednak moc mikroinstalacji przekroczy moc przyłączeniową obiektu, wracasz do klasycznego wniosku o warunki.

To rozróżnienie jest bardzo ważne, bo w praktyce decyduje, czy mówimy o szybkim zgłoszeniu, czy o pełnej procedurze przyłączeniowej. Wiele osób zakłada automatycznie, że każda fotowoltaika działa tak samo, a później zaskakuje je dodatkowy etap formalny.

  • Mikroinstalacja PV - często tylko zgłoszenie, bez pełnej umowy przyłączeniowej.
  • Większa instalacja OZE - pełny wniosek, warunki, umowa i harmonogram prac.
  • Magazyn energii - wpływa na ocenę techniczną, bo operator patrzy także na profil oddawania i poboru mocy.
  • Współdzielenie jednego przyłączenia - może pomóc przy większych projektach, ale wymaga dobrego projektu i zgody operatora.

Jeśli projekt obejmuje źródło i magazyn, pilnuję nie tylko mocy, ale też tego, jak instalacja zachowa się w godzinach szczytu. To właśnie ten detal często decyduje, czy sieć zaakceptuje projekt bez dodatkowych korekt. Na koniec zostaje już tylko praktyczna kontrola przed podpisaniem umowy, bo kilka prostych spraw potrafi oszczędzić tygodnie korespondencji.

Trzy rzeczy, które sprawdzam przed podpisaniem umowy

  • Moc przyłączeniowa - czy jest policzona pod realny pobór albo produkcję, a nie pod życzeniowe założenia.
  • Granica własności - czy dokładnie wiadomo, gdzie kończy się odpowiedzialność operatora, a zaczyna moja.
  • Terminy i ważność dokumentów - czy umowa, warunki i harmonogram nie rozjeżdżają się z planem budowy.
  • Zakres kosztów - czy wiem, za co płacę ja, a za co odpowiada operator.

Ja zawsze robię jeszcze jedną rzecz: porównuję treść warunków z projektem instalacji i sprawdzam, czy wykonawca nie przyjął zbyt optymistycznych założeń dotyczących mocy albo miejsca montażu. To drobiazg na papierze, ale w praktyce właśnie on decyduje, czy inwestycja wejdzie do realizacji bez nerwów i korekt.

FAQ - Najczęstsze pytania

Czas oczekiwania zależy od grupy przyłączeniowej. Dla domów jednorodzinnych (grupa V) wynosi on zazwyczaj 21 dni. W przypadku większych inwestycji lub źródeł OZE termin ten może wynosić od 30 do nawet 150 dni.

Opłata dla sieci do 1 kV wynika z taryfy operatora. Przy wyższych napięciach liczy się 1/4 realnych nakładów. Dla instalacji OZE do 5 MW inwestor pokrywa 50% kosztów, a powyżej 5 MW – pełne 100% nakładów inwestycyjnych.

Należy przeanalizować pisemne uzasadnienie operatora. Można wnioskować o podanie niezbędnych prac modernizacyjnych, rozważyć zmniejszenie mocy przyłączeniowej lub skierować spór do Prezesa Urzędu Regulacji Energetyki (URE).

Nie, mikroinstalacje do 50 kW zazwyczaj wymagają jedynie zgłoszenia, jeśli ich moc nie przekracza mocy przyłączeniowej obiektu. W takim trybie operator ma 30 dni na dokonanie przyłączenia do sieci elektroenergetycznej.

Oceń artykuł

rating-outline
rating-outline
rating-outline
rating-outline
rating-outline
Ocena: 0.00 Liczba głosów: 0

Tagi:

przyłącze elektryczne
wniosek o przyłącze elektryczne krok po kroku
koszt przyłącza prądu do działki
warunki przyłączenia do sieci elektroenergetycznej
ile się czeka na przyłącze prądu
przyłączenie fotowoltaiki do sieci procedura

Udostępnij artykuł

Autor Borys Borowski
Borys Borowski
Nazywam się Borys Borowski i od ponad dziesięciu lat zajmuję się analizą rynku energii oraz fotowoltaiki. Moje doświadczenie w branży pozwala mi na dogłębną analizę trendów oraz innowacji, które wpływają na rozwój odnawialnych źródeł energii. Specjalizuję się w dostarczaniu rzetelnych i aktualnych informacji, które pomagają czytelnikom zrozumieć złożoność tego dynamicznego sektora. Moją misją jest uproszczenie skomplikowanych danych oraz dostarczenie obiektywnej analizy, aby każdy mógł podejmować świadome decyzje dotyczące energii odnawialnej. Wierzę, że dostęp do wiarygodnych informacji jest kluczowy w dzisiejszym świecie, dlatego angażuję się w tworzenie treści, które są nie tylko informacyjne, ale także inspirujące.

Napisz komentarz
